地暖打壓標準及流程

時間:2019-04-02 10:20:28    來源:博容節能    閱讀數:0
    地暖系統屬隱蔽工程,從安裝到驗收都有一整套完整的行業規范。因此地暖打壓測試是地暖安裝過程中最為關鍵的一個。壓力合格則表明系統正常,壓力不合格則表示地暖系統存在漏水和施工等故障,需要施工人員進行排查及重新打壓。完成地暖施工后施工單位必須進行地暖打壓試驗,以檢驗是否有漏水現象。

地暖打壓

地暖打壓試驗大致流程:

1、經分水器緩慢注水 ,同時將管道內空氣排出。
2、充滿水后,進行水密性檢查。
3、采用手動壓力泵緩慢升壓。
4、升壓至規定試驗力后,停壓,穩壓1h,觀察壓力表看壓力是否掉,判斷有無漏水現象。
5、穩壓1h后,補壓至規定試驗壓力值,15min內的壓力降不超過0.05Mpa無滲漏合格。地面采暖系統未經調試,嚴禁運行使用。調試工作由施工單位在工程使用單位配合下進行。

中華人民共和國行業標準JGJl42—2004《地面輻射供暖技術規程》中規定,應分別在澆搗混凝土填充層前和填充層養護期滿后進行兩次水壓試驗,且不得以氣壓試驗代替水壓試驗。

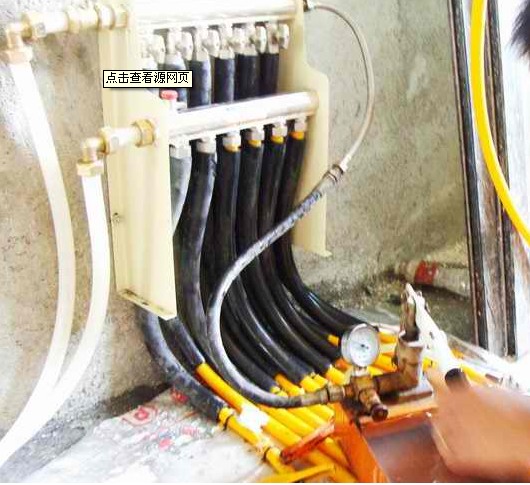

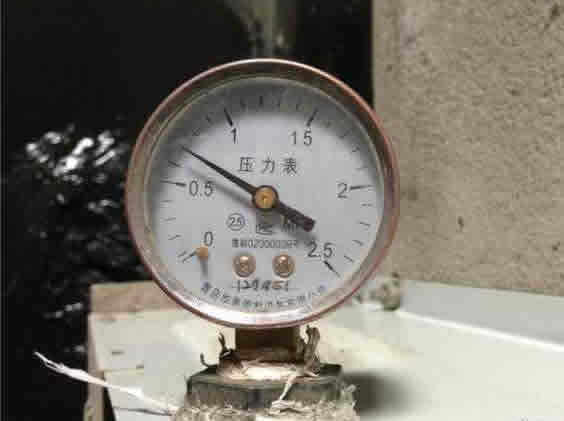

地暖打壓示意圖

地暖兩次打壓詳細流程:

一、中間環節地暖打壓步驟

1、地暖打壓應清洗加熱管并查看鋪設固定情況,為系統工作壓力的1.5倍.
2、打壓時水是由分水器注入,注水速度應緩慢并注意將加熱管中的氣體排出,系統充滿水后首先要檢查各環路密封性.
3、搬動打壓機緩慢升壓,當壓力提升至工作壓力時,穩壓5min,再次檢測各環路是否有滲漏,檢測無誤后觀察壓力表.10分鐘內壓力表壓力降壓≤ 0.03MPa為合格.
4、冬天進行水地暖壓力測試時記得做好管道防凍保護.

二、結尾驗收地暖打壓步驟

1、氣壓測試通常采用空氣壓縮機,與水壓一樣也是通過分水器逐漸加壓往里灌氣,當環路氣體充滿時檢測管道密封性.
2、當空氣壓縮機壓力提升至規范要求壓力時,穩壓5min,同時查看壓力表,55min內壓力表降壓≤0.05MPa為合格.
3、壓力測試完畢后泄壓將水放出,同時做好相應的打壓記錄并歸檔.如若在打壓測試中發現壓力不正?;虻魤簢乐氐惹闆r,地暖施工人員應盡快找出故障并解決.
